204縣道團固線路面恢復工程穩步快速推進
發布時間:2016-07-24 來源:
目前204縣道團固線路面恢復工程駐地項目部建設基本完成,已具備辦公條件,實體施工方面在項目部的精心組織下各施工班組相繼投入施工,資料方面已完成基層處理開工申請、工地試驗室備案、板塊注漿試驗資料申報、安全相關資料報市質監站等。

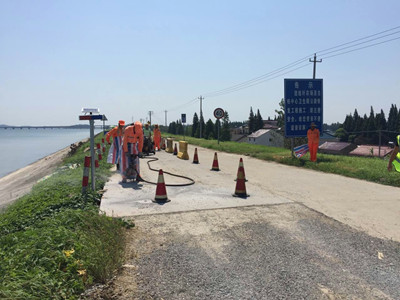

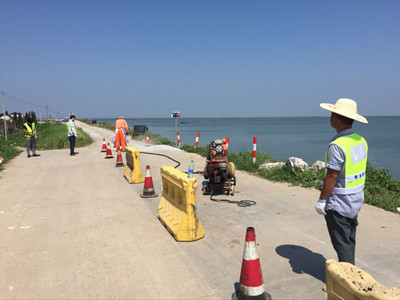

通過計劃組織,項目部定于7月22日正式開始注漿施工,初步預計圩埂段注漿工期為20天左右。隨著對原路高程的測量工作已結束,部分路段安排下周開始啟動水穩攤鋪作業,與板塊注漿同步進行,盡可能的加快工程進度。
“團固線”作為科研項目,涉及施工新工藝較多,工期要求緊,為此項目部通過嚴格的組織管理、制定全面的工作計劃促進相關工作的高效完成,以提高施工效率。項目部對該項目將按照建設單位指揮部的有關任務要求進行系統化管理,全面提升項目部的施工管理水平,力爭將該項目成功申報市級平安工地。(朱邦輝)
聯系電話:025-57333566地址:南京市高淳區寶塔路220號郵箱:nblqzhb#163.com(把#替換成@)
Copyright ? 2021 南京南部路橋(建設)集團有限公司 蘇ICP備15020308號-1 蘇公網安備32011802010272 服務支持:創世網絡
